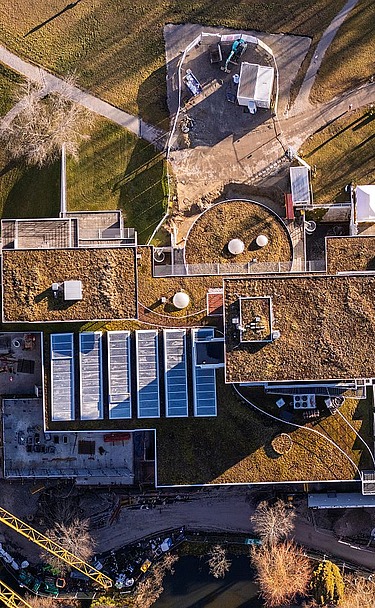

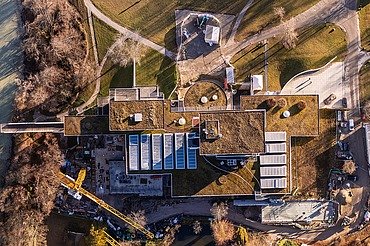

Erweiterung Buchheim Museum
Ort:
Bernried
Fertigstellung:
2026
Erweiterung Buchheim Museum
Standort Am Hirschgarten 1 in 82347 Bernried am Starnberger See
Das vor rund zwei Jahrzehnten in Betrieb genommene Buchheim Museum in Bernried am Starnberger See erfährt eine bauliche Erweiterung.
Die Erweiterung umfasst mehrere Maßnahmen: Im Nordosten wird ein neuer Ausstellungsraum inkl. Werkstätten hinzugefügt (Bauteil A), im Nordwesten ein neuer Carport/Geräteraum (Bauteil B) und im Süden eine Erweiterung des Cafés sowie der Küche (Bauteil C). Zusätzlich gibt es im Untergeschoss, angrenzend an das Bauteil A, im Bestandsbauwerk, kleine Abbruch sowie Umbaumaßnahmen.
Das Projekt strebt eine DGNB-Zertifizierung „Nachhaltige Baustelle“ der Deutschen Gesellschaft für Nachhaltiges Bauen an.
-
Kenndaten
- Brutto-Rauminhalt (BRI): Erweiterung: 3.913 m³
- Brutto-Grundfläche (BGF): Erweiterung: 1.286 m²
-
Bauzeit
- Gesamtbauzeit 02/2025 – 10/2026
- Bauteil A – Erweiterung Nord-Ost 02/2025 – 08/2026
- Bauteil B – Carport 03/2025 – 07/2026
- Bauteil C – Café 09/2025 – 10/2026
-
Baustellenregelbetrieb
- Montag bis Freitag 07:00 Uhr bis 18:00 Uhr
- Samstag 07:00 Uhr bis 14:00 Uhr
- Sonntag und feiertags finden in der Regel keine Arbeiten statt.
Zertifiziert von der Deutschen Gesellschaft für Nachhaltiges Bauen (DGNB)
Bei diesem Projekt verfolgt die Ed. Züblin AG mehrere Ziele: Eine nachhaltige Baustellenorganisation, die Schonung der Ressourcen sowie die Minimierung der Emissionen, die Verantwortung für die Gesundheit und das Wohlbefinden der Bauenden, die Pflege guter Nachbarschaft und natürlich eine qualitätsreiche Bauausführung. Dafür wurde die Ed. Züblin AG als erstes Unternehmen von der Deutschen Gesellschaft für Nachhaltiges Bauen (DGNB) ausgezeichnet.
Hier finden Sie weitere Informationen zum DGNB System für nachhaltige Baustellen: https://www.dgnb-system.de/de/gebaeude/baustelle/
Ausgewählte Maßnahmen am Projekt
-
Einsatz von Fertigteilen
Durch den umfassenden Einsatz von Betonhalbfertigteilen (Filigrandecken, Hohlwänden) wird das Abfallaufkommen durch die vorkonfektionierten Bestellungen reduziert. Ebenso werden durch den Einsatz von Fertigteilen höhere Oberflächenqualitäten erreicht. Ferner können durch den Einsatz von Fertigteilen und einer „Just-in-time“ Anlieferung Lagerflächen reduziert werden.
-
Leistungsfähige Betonage
Das Betonieren der Kellerbodenplatte und der Decken erfolgt mittels Betonpumpe, die laufend von Fahrmischern mit Beton befüllt wird und aufgrund ihrer hohen Leistungsfähigkeit eine schnelle Fertigstellung des Bauteils gewähreistet. Durch die kurze Dauer und hohe Leistungsfähigkeit lässt sich die Lärmentwicklung erheblich reduzieren.
-
Maßnahmen zur Staubvermeidung
Die auf der Baustelle eingebauten Bewehrungseisen werden im Werk vorgefertigt, d.h. längen- und formspezifisch auf den genauen Einbauort auf der Baustelle abgestimmt. Lärm- und Staubemissionen durch das Anpassen der Bewehrung vor Ort entfallen dadurch. Zudem werden auf der Baustelle bei Bohrarbeiten nur Bohrer mit integrierter Absaugvorrichtung verwendet. Abbruch- und Kernbohrarbeiten werden nur Nassverfahren durchgeführt, um den anfallenden Staub direkt bei der Entstehung zu binden.
-
Maßnahmen zur Vermeidung von Schäden an Kunstwerke
Durch das eingesetzte Erschütterungsmonitoren, während der Bauarbeiten, werden auftretende Schwingungen kontinuierlich erfasst und bewertet. Die gemessenen Erschütterungen werden mit festgelegten Grenzwerten verglichen. Bei Überleitungen können geeignete Maßnahmen ergriffen werden, um die Belastung zu reduzieren. Zum Schutz der Kunstwerke im Museum trägt das Monitoring dazu bei, mögliche Schäden zu vermeiden.
-
Maßnahmen zum Schutz des Grundwassers - Bauwasserhaltung
Im Rahmen der Bauausführung anfallendes Bauwasser wird im Zuge der Bauwasserhaltung erfasst und kontrolliert abgeführt. Zum Schutz des Grundwassers sowie der angrenzenden Oberflächengewässer wird anfallendes Niederschlagswasser über vorhandene und provisorische Entwässerungsleitungen vor der Einleitung in das öffentliche Kanalnetz in geeigneten Absetzbecken behandelt. Ziel dieser Maßnahme ist es, den Eintrag von Schwebstoffen, Feinpartikeln und weiteren Verunreinigungen in das Grund- und Oberflächenwasser zu vermeiden und die Anforderungen des Gewässerschutzes einzuhalten.
| Ansprechperson Zertifizierung | Valerie Sartorius |
| Projektansprechpartner | Franz Xaver Neumair |
| Baustellenadresse | Am Hirschgarten 1 82347 Bernried am Starnberger See Tel. +49 89 360555-3626 ZÜBLIN Direktion Bayern Sekretariat Bereich SF-Bau 2 |
| Download | Pressemitteilung |
| Link | DGNB: Zertifizierung Erweiterungsbau | Buchheim Museum |
