Sophiencarrée Karlsruhe
Ort:
Karlsruhe
Fertigstellung:
2024
Sophiencarrée Karlsruhe

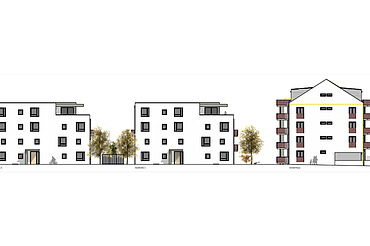

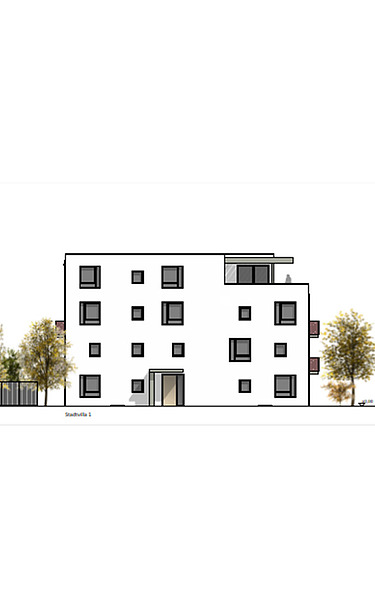

Standort Weinbrennerstraße 12 in Karlsruhe
Das Bauvorhaben setzt sich aus drei Wohngebäuden zusammen.
Im hinteren Bereich des Baufeldes entstehen zwei Stadtvillen mit jeweils neun Wohneinheiten. Unterhalb der beiden Gebäude wird eine durchgängige Tiefgargage mit insgesamt 19 Stellplätzen erstellt werden.
Das Bestandsgebäude, welches sich im vorderen Teil des Baufeldes befindet, wird zum Teil abgebrochen und neu aufgebaut und zum Teil entkernt und saniert. Hier werden im Endausbau 19 neue Wohneinheiten entstehen.
Das Projekt strebt eine DGNB-Zertifizierung „Nachhaltige Baustelle“ der Deutschen Gesellschaft für Nachhaltiges Bauen an.
-
Kenndaten
- Grundstücksfläche (GF): 2.480 m²
- Brutto-Rauminhalt (BRI): 16.231 m³
- Brutto-Grundfläche (BGF): 4.588 m²
- Oberirdisch: 5 Geschosse im Vorderhaus,
4 Geschosse in den Stadtvillen - Unterirdisch: 1 Teilunterkellert
-
Bauzeit
- Rohbauarbeiten von 06.03.2023 bis 27.10.2023
- Gebäudehülle von 16.08.2023 bis 26.01.2024
- Ausbau von 07.09.2023 bis 24.06.2024
- Fertigstellung 24.06.2024
-
Baustellenregelbetrieb
- Montag bis Freitag 07:00 Uhr bis 18:00 Uhr
- Samstag 07:00 Uhr bis 15:00 Uhr
- Sonntag und feiertags finden in der Regel keine Arbeiten statt.
Zertifiziert von der Deutschen Gesellschaft für Nachhaltiges Bauen (DGNB)
Bei diesem Projekt verfolgt die Ed. Züblin AG mehrere Ziele: Eine nachhaltige Baustellenorganisation, die Schonung der Ressourcen sowie die Minimierung der Emissionen, die Verantwortung für die Gesundheit und das Wohlbefinden der Bauenden, die Pflege guter Nachbarschaft und natürlich eine qualitätsreiche Bauausführung. Dafür wurde die Ed. Züblin AG als erstes Unternehmen von der Deutschen Gesellschaft für Nachhaltiges Bauen (DGNB) ausgezeichnet.
Hier finden Sie weitere Informationen zum DGNB System für nachhaltige Baustellen: https://www.dgnb-system.de/de/gebaeude/baustelle/
Ausgewählte Maßnahmen am Projekt
-
Maßnahmen zur Vermeidung von Belastungen durch die Baustelle
Das Projekt befindet sich in zentraler, innerstädtischer Lage, dahingehend wird versucht, die Belastungen durch die Baustelle so gut wie möglich zu vermeiden bzw. zu reduzieren. Dabei stellen die Konzepte zu Lärm- und Staubvermeidung sowie der Schutz von Boden und Grundwasser auf der Baustelle wesentliche Handlungsfelder dar. Ebenso gibt es Konzepte zur Abfallvermeidung und ein umwelt- und anwohnerorientiertes Logistikkonzept.
-
Ressourceneinsparung und Emissionsminderung durch LEAN Construction
Durch den konsequenten Prozessplanung- Einsatz wird das laufende Baugeschehen mit den Vorgaben der Planung abgeglichen und angepasst. Dies ermöglicht ein stabiles und strukturiertes Arbeiten. In weiterer Folge geht damit eine Qualitätssteigerung durch effiziente Prozesse einher. Verwendung wird verhindert.
Eine weitere Methode stellt die 5S-Methode für Ordnung und Sauberkeit auf der Baustelle dar. -
Kommunikation mit der lokalen Öffentlichkeit
Umfassend wird über die fortschreitenden Arbeiten der Baustelle durch Aushänge berichtet.
-
Einsatz von (Halb-)Fertigteile
Im Projekt werden (Halb-)Fertigteilen (Hohlwände, Filigrandecken und Treppen) eingesetzt. Hierdurch ergibt sich neben einer Verkürzung der Bauzeit auch eine Reduzierung des Abfallaufkommen durch die vorgefertigten Bauelemente.
-
Baubetriebliches Energiemanagement
Voruntersuchungen der einzelnen Bauabläufe hinsichtlich einer möglichst energieeinsparenden Entwicklung. Insbesondere die Optimierung von Ablaufdauern steht hierbei im Fokus.
-
Baustellenlogistik
Mithilfe des Just-in-Time (JiT) – Konzeptes wird eine gezielte und termingerechte Koordinierung von Materiallieferungen zur Baustelle gewährleistet. Die Bauprodukte werden nur beim tatsächlichen Bedarf in richtiger Anzahl zum richtigen Zeitpunkt an den richtigen Ort transportiert. Dadurch lässt sich sowohl die Anzahl der Transporte reduzieren als auch die Lagerung von Materialen auf der Baustelle minimieren bzw. komplett vermeiden.
-
Abfallmanagement
Für das Projekt wird ein effektives Abfallmanagement-Systems eingerichtet. Auf der Baustelle findet eine gezielte Müllsortierung bzw. -trennung statt. Hiermit wird sichergestellt, dass die entstehenden Bauabfälle ordnungsgemäß entsorgt und/oder recycelt werden.
-
Schulungen zur Nachhaltigkeit
Förderung von Bildung und Training für alle Projektbeteiligten, um das Nachhaltigkeitsbewusstsein zu stärken.
-
Einhaltung der Gesetzgebung zum Umweltschutz
Überwachung und Einhaltung der geltenden Gesetze und Vorschriften zum Umweltschutz.
-
Regionale Baupartner
Für die Leistungserfüllung werden regionale Betriebe eingebunden. Hierdurch wird eine partnerschaftliche Zusammenarbeit gewährleistet und Synergieeffekte aus bereits bestehenden Projekterkenntnisse können genutzt werden.
| Ansprechperson Zertifizierung | Alexander Houy |
| Projektansprechpartner | Christian Schürhuber, Till Lamparter, Melissa Möhrle |
| Baustellenadresse | Weinbrennerstraße 12 76135 Karlsruhe Tel. +49 721 62040 ZÜBLIN-Direktion Karlsruhe Sekretariat Bereich Karlsruhe |
| Download | Pressemitteilung |
| Link | DGNB: Zertifizierung |
