TP3-Erweiterung Mercedes Benz
Ort:
Fürth
Fertigstellung:
2026
TP3-Erweiterung Mercedes Benz

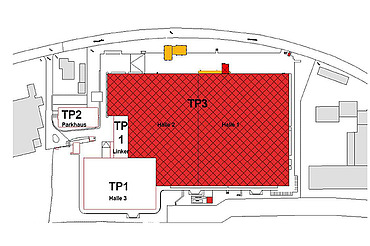

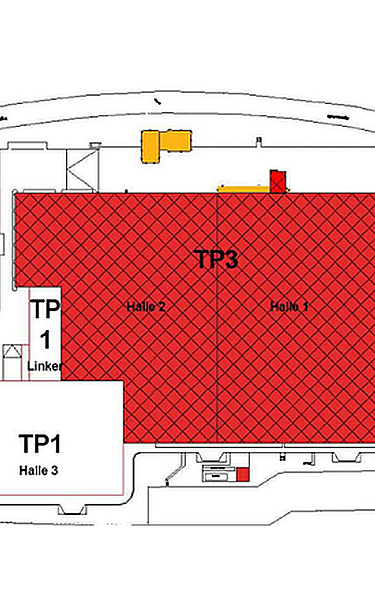

Standort Aischweg 7 in Fürth
Das Bauvorhaben "TP3 Fürth Erweiterung Mercedes Benz Logistikcenter - Umbau Bestand" umfasst den Teil-Abbruch des Aggregatelagers und der schräg gegenüberliegenden Verladerampen mit Vordach im Nordwesten des Geländes.
Geplant sind der Neubau eines 2-geschossigen Büroanbaus, der an die vorhandene Halle angeschlossen wird, sowie zwei neue Überladebrücken. Acht vorhandene Überladebrücken werden umgebaut. Zudem wird eine Nutzungsänderung zur Erweiterung des Gefahrstofflagers in Halle 1 vorgenommen. In den bestehenden Hallen erfolgt der Einbau von ein- und zwei-geschossigen Büroflächen.
Das Projekt strebt eine DGNB-Zertifizierung „Nachhaltige Baustelle“ der Deutschen Gesellschaft für Nachhaltiges Bauen an.
-
Kenndaten
- Grundstücksfläche (GF): 116.000 m²
- Fläche Teilprojekt 1 (TP1): 10.300 m²
- Fläche Teilprojekt 2 (TP2): 9.000 m²
- Fläche Teilprojekt 3 (TP3): Gesamt: 54.730 m²
Halle 1 30.200 m²
Halle 2 24.530 m² - Unterirdisch: nicht unterkellert
-
Bauzeit
- Baustelleneinrichtung von 07.05.2024 bis 30.04.2026
- Rohbauarbeiten von 29.07.2024 bis 09.12.2024
- Gebäudehülle von 09.12.2024 bis 23.05.2025
- Ausbau von 13.01.2024 bis 01.09.2025
- Fertigstellung 30.04.2026
-
Baustellenregelbetrieb
- Montag bis Freitag 07:00 Uhr bis 18:00 Uhr
- Samstag 07:00 Uhr bis 18:00 Uhr
- Sonntag und feiertags finden in der Regel keine Arbeiten statt.
Zertifiziert von der Deutschen Gesellschaft für Nachhaltiges Bauen (DGNB)
Bei diesem Projekt verfolgt die Ed. Züblin AG mehrere Ziele: Eine nachhaltige Baustellenorganisation, die Schonung der Ressourcen sowie die Minimierung der Emissionen, die Verantwortung für die Gesundheit und das Wohlbefinden der Bauenden, die Pflege guter Nachbarschaft und natürlich eine qualitätsreiche Bauausführung. Dafür wurde die Ed. Züblin AG als erstes Unternehmen von der Deutschen Gesellschaft für Nachhaltiges Bauen (DGNB) ausgezeichnet.
Hier finden Sie weitere Informationen zum DGNB System für nachhaltige Baustellen: https://www.dgnb-system.de/de/gebaeude/baustelle/
Ausgewählte Maßnahmen am Projekt
-
Fertigteile
Durch den umfassenden Einsatz von Fertigteilen (Filigrandecken, Hohlwände, Brüstungen, Stützen, Unterzügen und Treppen) kann eine kürzere Bauzeit erreicht werden. Ebenso wird das Abfallaufkommen durch die vorkonfektionierten Bestellungen reduziert.
-
Digitaler Betonabruf
Um die Betonagen bestmöglich koordinieren zu können erfolgen die Abrufe mit einer digitalen Anwendung. Insbesondere bei Großbetonagen können die Fördermengen auf die Beton-Pumpe abgestimmt und somit die Wartezeiten der Betonmischer verkürzt werden. Es werden Herstellungszeiten optimiert und Lärmemissionen reduziert.
-
Ressourceneinsparung und Emissionsminderung durch LEAN Construction
Im Zuge der Lean-Betrachtung wurde ein Produktionsplan mit Abrufterminen (z.B. Dämmung) erstellt. Die Bau-Produktionsplanung wird wöchentlich detailliert und an den tatsächlichen Fertigungsfortschritt angepasst. Veränderungen aus dem Bauablauf werden laufend berücksichtigt und die Just-in-time-Lieferungen können besser umgesetzt werden. Nach- und Neubestellungen auf Grund später Planänderungen werden vermieden.
-
Maßnahmen zur Vermeidung von Belastungen durch die Baustelle
Das Projekt befindet sich in innerstädtischer Lage, dahingehend werden die Belastungen durch die Baustelle so gut wie möglich zu vermieden bzw. reduziert.
-
Baubetriebliches Energiemanagement
Baubetriebliche Untersuchungen und Vergleichende Betrachtungen für eine möglichst energiesparende Projektabwicklung. Beispielsweise Auswahl eines großen Betonkübels zur Reduktion der Hübe.
| Ansprechperson Zertifizierung | Valerie Sartorius |
| Projektansprechpartner | Gerhard Obermayr |
| Baustellenadresse | Aischweg 7 90768 Fürth Tel. +49 911 6886-361 ZÜBLIN-Direktion Bayern Sekretariat Bereich Nürnberg |
| Download | Pressemitteilung |
| Link | DGNB: Zertifizierung |
